Werkzaamheden
Met de indexeerfunctie kunt u de prijs van groepen werkzaamheden verhogen met een bepaald percentage. Met deze functie kunt u alleen werkzaamheden indexeren waarvoor geen Onderbouwing of alleen een Opbouw bestaat. Wilt u de onderbouwing van Werkzaamheden (uurprijs van Machines en Personeel, stukprijs van materiaal) indexeren, gebruik dan de functies Personeelstypen, Machines en Materieel in het menu Gegevens > Prijsindexering
Locatie

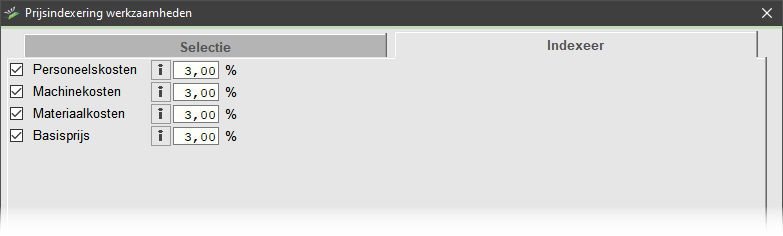

Ga naar: Gegevens > Prijsindexering Werkzaamheden. Het volgende scherm verschijnt:
Het indexeren van een werkzaamheid gebeurt in twee stappen:

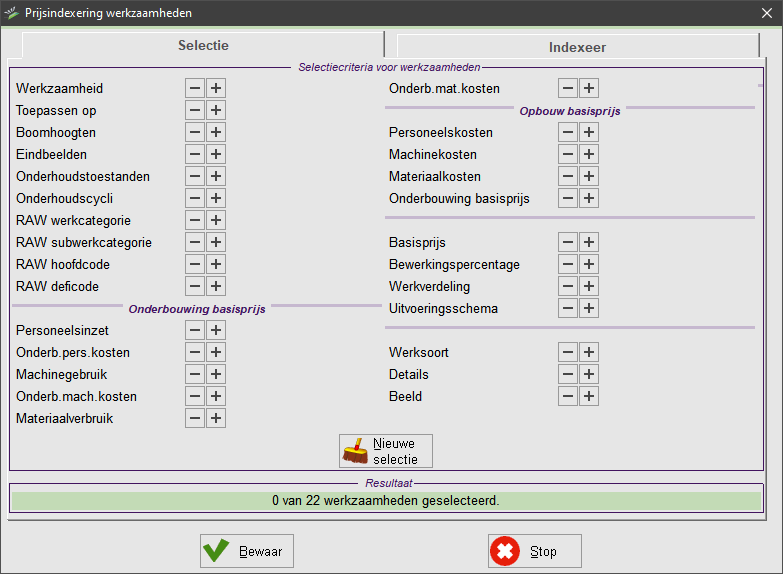

1) Op het [Selectie]-tabblad maakt u een selectie van alle werkzaamheden waarvan u de prijs met een gelijk percentage wilt indexeren.
2) Op het [Indexeer]-tabblad selecteert u welke onderdelen van de onderbouwing u wilt verhogen en met welk percentage.
De wijze waarop u werkzaamheden indexeert hangt van de manier waarop de prijs van de werkzaamheid onderbouwd is. Er zijn drie mogelijkheden:
1) Er is geen onderbouwing of opbouw van de werkzaamheid.
2) De prijs voor de werkzaamheid is opgebouwd uit een prijs voor machines, materieel en personeel per te bewerken eenheid. In dat geval indexeert u de personeelskosten, machinekosten en materiaalkosten.
3) De prijs van de werkzaamheid is onderbouwd door een uurprijs voor machines, materieel en personeel en productiviteit in te bewerken eenheden per uur. In het laatste geval indexeert u werkzaamheden door de uurprijs voor Machines, Materiaal en Personeel apart te indexeren.
Wanneer u een werkzaamheid zonder onderbouwing of opbouw wilt indexeren, vult u een percentage in bij Basisprijs op het tabblad [Indexeer]. Werkzaamheden waar een opbouw of onderbouwing voor is gedefinieerd, worden op deze wijze niet geïndexeerd. Wanneer u werkzaamheden heeft geselecteerd waarvoor wel een opbouw of onderbouwing bestaat, worden deze niet geïndexeerd.
Wanneer u de opbouw (i.e. Personeelskosten, Machinekosten, Materiaalkosten) van een werkzaamheden wilt indexeren, vul dan een percentage in bij respectievelijk Personeelskosten, Machinekosten of Materiaalkosten.
Om werkzaamheden waarvoor een opbouw is opgegeven te indexeren voert u een percentage in achter Personeelskosten, Machinekosten en Materiaalkosten, en klikt u op [Bewaar].
De basisprijs wordt nu automatisch bijgewerkt, u hoeft de basisprijs in deze gevallen dus niet te indexeren.
Wanneer u werkzaamheden heeft geselecteerd waarvoor wel een onderbouwing bestaat, worden deze niet geïndexeerd.
Klik op [Stop] om het menu te verlaten zonder iets op te slaan.
